Un tableau analyse des risques exploitable repose sur une structure précise : définition, colonnes, méthode d’évaluation, modèle prêt à l’emploi et logique de priorisation pour traiter chaque danger avant qu’il ne devienne un incident.

Qu’est-ce qu’un tableau d’analyse des risques

Un tableau d’analyse des risques est un outil de gestion des risques qui croise deux variables simples : la probabilité d’apparition d’un danger et son impact sur l’organisation. L’objectif n’est pas de lister des menaces pour mémoire, mais de produire une évaluation des risques utilisable pour décider, prioriser une action et suivre un projet. Le document officiel Matrice et cartographie des risques donne un cadre solide pour structurer cette analyse.

Femme analysant des tableaux sur deux écrans affichant une matrice et des graphiques, prise en bureau, en train de noter des données. tableau analyse des risques intégré.

Définition et rôle de la matrice des risques

La matrice des risques repose sur une logique directe : probabilité × impact = niveau de risque. Avec une matrice 5×5, le score obtenu va de 1 à 25, ce qui facilite la hiérarchisation dans un tableau d’analyse des risques. Un risque apparaît lorsqu’une menace exploite une vulnérabilité sur un actif important : ce modèle sert de base à toute analyse des risques.

  • Lecture immédiate : un code couleur distingue les niveaux acceptables, surveillés ou critiques, et oriente l’action à engager.
  • Formats adaptables : la matrice 5×5 reste à privilégier dès que la complexité monte, mais des variantes 3×3, 4×4 ou 7×7 existent selon le contexte.
  • Usages transverses : ce tableau s’emploie en cybersécurité, en gestion des risques de projet, en sécurité au travail, en conformité ou pour l’externalisation informatique.
  • Support de décision : la matrice des risques rend visibles les priorités et facilite l’alignement entre contraintes métier, sécurité et exigences réglementaires.

Pour bâtir un tableau d’analyse des risques cohérent, il est utile de s’appuyer sur un référentiel reconnu, comme ce guide méthodologique d’analyse des risques. En complément, ce cadre aide à homogénéiser les critères d’évaluation et à rendre les arbitrages comparables d’un risque à l’autre.

Ce que le tableau d’analyse des risques change concrètement en gestion des risques

Le vrai levier de performance ici tient à l’anticipation. Une analyse des risques bien structurée aide à anticiper chaque exposition et à déclencher une action corrective avant l’incident.

Dès lors, la direction dispose d’un tableau lisible pour arbitrer, documenter l’évaluation des risques et justifier ses choix face aux auditeurs. Le tableau analyse risques facilite aussi le dialogue entre équipes techniques et décideurs : une analyse claire rend les expositions compréhensibles, qu’il s’agisse de sécurité au travail, de conformité ou de pilotage d’un projet.

Structure et contenu d’un tableau efficace

Un tableau d’évaluation des risques utile ne se limite pas à deux colonnes, probabilité et impact. Sa valeur tient à la qualité des informations qu’il rassemble et à sa capacité à guider une décision, une action et un suivi dans la durée.

Les colonnes essentielles de votre modèle

La base reste simple : description du risque, probabilité sur 5, gravité ou impact sur 5, puis criticité calculée. Ce socle rend l’analyse des risques comparable d’un évaluateur à l’autre et d’un projet à l’autre : le tableau peut ainsi servir de référence commune sans alourdir la lecture.

  • Nature du risque : classer les menaces par catégorie, politique, réglementaire, financier, opérationnel, humain, environnemental, réputation ou sécurité, aide à orienter le traitement vers les bons interlocuteurs.
  • Responsable désigné : attribuer chaque ligne à un propriétaire identifié évite qu’un risque reste sans action ni suivi.
  • Plan d’action associé : consigner les mesures préventives et correctives dans le même tableau limite les écarts entre l’analyse et l’exécution du plan d’action.
  • Tendance d’évolution : une indication stable, en hausse ou en baisse montre si la situation se dégrade ou si les mesures engagées produisent un effet mesurable.

Un modèle de matrice préparé dans Excel ou dans un autre outil spécialisé intègre avantageusement ces colonnes dès l’origine, avec calculs automatiques et codes couleur. En pratique sur le terrain, ce format accélère la lecture et réduit les écarts de saisie entre équipes.

Évaluation des risques : probabilité, gravité et criticité

L’évaluation des risques devient fiable lorsque chaque niveau est défini avant le remplissage. Sans cadre précis, deux personnes peuvent attribuer des scores très différents à une même situation, ce qui affaiblit toute l’analyse. À privilégier dès que la complexité monte : formaliser noir sur blanc ce que recouvrent « probable », « critique » ou « catastrophique ».

La gravité suit cinq niveaux : mineure pour un retard simple ou un impact limité, modérée pour un effet perceptible mais maîtrisable, majeure pour un impact notable sur le projet, critique en cas d’atteinte à la conformité ou à la sécurité, catastrophique lorsque les objectifs stratégiques ou l’image sont compromis. En complément, la probabilité s’apprécie sur cinq niveaux, d’improbable à très probable, idéalement à partir de données historiques plutôt que d’une simple intuition.

Score de probabilité Niveau Score de gravité Niveau Criticité (P×G) Zone
1 Improbable 1 Mineure 1 à 4 Acceptable (vert)
2 Peu probable 2 Modérée 5 à 9 Adéquat (jaune)
3 Possible 3 Majeure 10 à 16 Tolérable (orange)
4 Probable 4 Critique 17 à 25 Inacceptable (rouge)
5 Très probable 5 Catastrophique Action immédiate

Ce tableau d’évaluation des risques donne un score de risque qui sert de repère de priorisation. Un niveau compris entre 17 et 25 appelle une action immédiate; à l’inverse, un score inférieur à 5 ne justifie pas de mesure supplémentaire à ce stade. Le score transforme une appréciation diffuse en cadre d’arbitrage lisible d’un coup d’œil.

Interpréter les scores pour prioriser les actions

Une fois le score de risque calculé, le classement doit suivre la criticité décroissante et non l’ordre d’apparition dans le tableau. Le vrai levier de performance ici tient à cette hiérarchisation : les ressources sont affectées en priorité aux menaces les plus lourdes, même si elles ont été détectées plus tard dans le projet.

En complément, gravité et urgence ne doivent pas être confondues. Un risque peut être grave sans être immédiat, ou pressant avec un impact limité. Une fois la sécurité posée comme principe de lecture, croiser ces dimensions affine l’évaluation des risques, renforce le plan d’action et affine la pertinence de l’outil retenu.

Construire une matrice des risques en 5 étapes

Construire une matrice des risques demande une méthode claire, appliquée de façon séquentielle. En pratique sur le terrain, une démarche complète prend souvent de deux à six semaines selon la taille de la structure, le périmètre d’analyse et la criticité des sujets traités.

Étapes d’un tableau analyse des risques : identification des risques, évaluation de la gravité, estimation de la probabilité, calcul de la criticité, hiérarchisation et plan de réponse.

De l’identification à l’évaluation : chaque étape compte

La matrice des risques se construit de façon progressive. L’étape 1 consiste à recenser les menaces à partir de plusieurs sources : brainstorming structuré, analyse de la portée du projet, technique du starbursting, entretiens avec les équipes terrain et exploitation des journaux d’incidents. Cette phase alimente le tableau initial et évite de limiter l’analyse à une seule perception du risque.

Dès lors, l’étape 2 vise à apprécier la gravité de chaque risque. Les parties prenantes examinent les conséquences les plus sévères afin d’attribuer un niveau de gravité cohérent et partagé.

En complément, l’étape 3 porte sur la probabilité. L’évaluation gagne en fiabilité lorsqu’elle s’appuie sur des données historiques, des incidents observés ou des tendances mesurées, plutôt que sur l’intuition seule. Cette analyse réduit le biais d’optimisme, fréquent lorsque les équipes sous-estiment la probabilité réelle d’un événement.

Une fois ce socle établi, l’étape 4 mesure la criticité. Le calcul croise la probabilité et la gravité pour positionner chaque risque dans la matrice, souvent sous la forme d’un tableau lisible qui met en évidence les priorités. L’étape 5 définit ensuite la réponse adaptée selon la zone obtenue : acceptation, réduction, transfert ou traitement prioritaire.

Méthodes qualitatives et quantitatives pour remplir votre tableau

L’analyse des risques peut combiner plusieurs méthodes.

L’approche qualitative classe les risques par catégories de niveau de gravité, par exemple faible, moyen, élevé ou critique. Elle se déploie vite et reste utile lorsqu’il existe peu d’historique exploitable. À l’inverse, l’approche quantitative s’appuie sur des fréquences, des coûts et des mesures vérifiables pour estimer plus finement l’impact et soutenir des arbitrages budgétaires.

  • Approche qualitative : adaptée au début d’une analyse ou lorsqu’une structure dispose de peu de données, elle repère rapidement les menaces principales à l’aide d’ateliers et d’entretiens.
  • Approche quantitative : fondée sur des scanners de vulnérabilités, des tests de pénétration et l’analyse des flux de données sensibles, elle demande un effort plus important mais fournit des indicateurs solides pour prioriser selon la criticité.
  • Approche mixte : à privilégier dès que la complexité monte, elle commence par une lecture qualitative, puis affine l’évaluation des risques majeurs avec des mesures chiffrées afin d’améliorer le rapport entre effort d’analyse et précision.

Le vrai levier de performance ici consiste à réserver l’effort quantitatif aux sujets qui le justifient. Exemple : un atelier d’une demi-journée permet d’identifier des menaces classées en rouge, orange et vert dans un premier tableau.

Zones de la risk matrix et stratégies de réponse

Une fois la criticité établie pour chaque menace, la risk matrix donne un cadre de décision lisible. Le tableau répartit alors les scénarios dans trois zones : simple surveillance, réduction maîtrisée ou intervention immédiate. En pratique sur le terrain, ce cadre évite les arbitrages flous et aide à piloter le projet avec des règles stables.

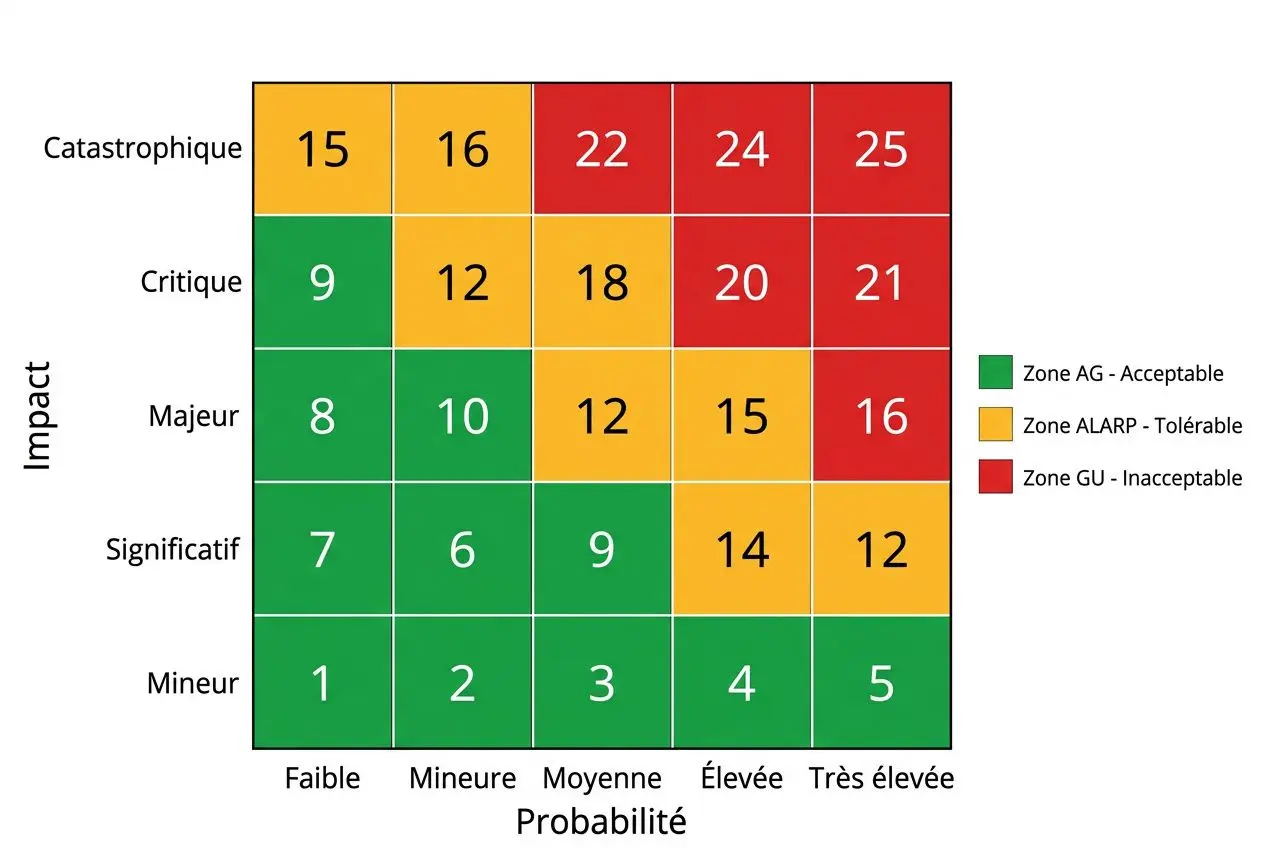

Tableau analyse des risques montrant une matrice de risques avec niveaux d’impact (Mineur à Catastrophique) et probabilités (Faible à Très élevée). Couleurs: vert acceptable, jaune tolérable, rouge inacceptable.

Vert, orange, rouge : lire et agir selon chaque zone

Le tableau classe les menaces selon leur probabilité et leur impact. La zone verte, dite AG pour « Généralement Acceptable », concerne les situations à faible criticité : aucune action lourde n’est attendue, mais un suivi reste utile, car le contexte d’un projet peut évoluer vite et faire remonter un risque initialement secondaire.

La zone orange, ou ALARP, regroupe les risques tolérables à condition de prévoir des mesures raisonnables de réduction. À l’inverse, la zone rouge, dite GU pour « Généralement Inacceptable », impose une réponse immédiate : la transformation se joue sur la capacité à suspendre, corriger ou sécuriser l’activité concernée avant toute poursuite.

Actions préventives et correctives pour chaque niveau de risque

La matrice distingue ensuite le moment de l’action. Les mesures préventives cherchent à réduire la probabilité avant l’incident; les mesures correctives interviennent après coup pour limiter l’impact et rétablir la situation dans des délais acceptables. Un exemple courant consiste à prévoir un fournisseur alternatif certifié ISO 27001 afin d’anticiper une défaillance critique en contexte d’externalisation.

  • Évitement : ajuster la portée du projet ou l’option technique pour supprimer le risque à la source, à privilégier dès que la complexité monte et que le coût de traitement dépasse la valeur attendue.
  • Transfert : confier le risque résiduel à un tiers via une assurance, un contrat de service avec pénalités ou un prestataire certifié disposant de sauvegardes testées et d’une supervision 24/7.
  • Mitigation : mettre en place des contrôles techniques ou organisationnels pour réduire la probabilité, l’impact, ou les deux : chiffrement AES-256, MFA obligatoire, audits réguliers, revues d’accès.

C’est le cas des « cygnes noirs », qui justifient un plan de contingence dédié : un ransomware sur une infrastructure critique peut désorganiser l’ensemble du projet en quelques heures.

Template, projet et outil de suivi des risques dans le temps

Un tableau d’analyse des risques n’a de valeur que s’il reste vivant pendant tout le projet. Dès que le contexte change, un document figé perd son utilité. La transformation se joue sur un point simple : disposer d’un template clair, d’une matrice d’évaluation cohérente et d’une gouvernance capable de faire vivre l’analyse dans la durée.

Modèle prêt à l’emploi : ce qu’il doit contenir

Un modèle prêt à l’emploi doit permettre de lancer l’analyse des risques sans phase de préparation lourde. En pratique sur le terrain, un tableau d’analyse des risques efficace intègre dès le départ les bonnes colonnes, les calculs automatiques et une lecture visuelle immédiate.

  • Colonnes préconfigurées : description du risque, catégorie, probabilité, niveau de gravité, criticité, impact, responsable, statut et tendance d’évolution.
  • Calculs intégrés : la matrice d’analyse applique la formule P×I pour produire un niveau de criticité homogène, avec des codes couleur automatiques afin de limiter les erreurs manuelles.
  • Repères de conformité : des champs dédiés aux exigences RGPD, LPD, ISO 27001 ou FINMA permettent de relier chaque risque aux obligations applicables sans alourdir le suivi.

Dans sa version la plus accessible, le tableau d’analyse des risques prend souvent la forme d’un fichier Excel structuré. Ce format reste pertinent pour démarrer : partage simple, versionnement, prise en main rapide. À l’inverse, dès que plusieurs équipes doivent gérer plusieurs périmètres en parallèle, un outil GRC s’impose : il centralise les workflows, les validations et le registre des risques sans multiplication de fichiers.

Ce que l’agilité change concrètement : dans un cadre Scrum ou SAFe, la matrice d’analyse des risques s’insère dans les rituels existants, comme la revue de sprint ou le planning. Dès lors, la mise à jour suit le rythme réel du projet. Le tableau reste aligné sur les faits, pas sur une photographie ancienne.

Mettre à jour et faire vivre votre tableau en continu

Un tableau utile se révise à chaque jalon important. Une fréquence minimale trimestrielle constitue un bon socle, avec une revue plus large tous les douze à dix-huit mois pour intégrer les évolutions réglementaires, techniques et organisationnelles. Le vrai levier de performance ici consiste à traiter la matrice d’évaluation comme un outil de pilotage, pas comme une pièce administrative.

Plusieurs erreurs affaiblissent ce suivi : laisser le modèle inchangé pendant le projet, conduire l’analyse en silo, minorer la probabilité par excès d’optimisme, ou écarter des menaces rares mais de forte gravité. Chacune crée un angle mort.

La qualité de l’analyse dépend aussi des contributeurs mobilisés. Les équipes terrain identifient des vulnérabilités, des dépendances et des signaux faibles que la seule gouvernance projet ne voit pas toujours. En complément, un rapport d’étonnement peut enrichir le tableau d’analyse des risques avec un regard neuf et faire émerger des risques encore absents du registre des risques.

Gouvernance et pilotage grâce à l’approche GRC Engineering

L’approche GRC Engineering donne un cadre durable à la matrice d’analyse des risques. Elle s’appuie sur trois axes : concevoir une cartographie cohérente, intégrer les contrôles dans les processus métiers, puis optimiser le dispositif par l’amélioration continue. Consulter la page dédiée à l’analyse des risques en contexte d’externalisation montre comment ce modèle s’applique face aux prestataires tiers.

Une fois la sécurité posée, les indicateurs donnent de la profondeur au pilotage : ancienneté des failles non traitées, délai moyen de traitement, incidents évités, exposition résiduelle. Ces données permettent de gérer les priorités avec méthode et d’objectiver les arbitrages budgétaires.

Foire aux questions

Comment construire un tableau analyse des risques de A à Z ?

La construction d’un tableau d’analyse des risques suit cinq étapes claires. D’abord, recenser les menaces en impliquant les équipes terrain. Ensuite, évaluer chaque risque via la formule Probabilité × Impact, souvent sur une échelle de 1 à 5, pour en calculer la criticité.

En complément, la matrice d’analyse des risques permet de classer les priorités et d’associer une réponse à chaque cas : évitement, transfert, mitigation ou rétention. En pratique sur le terrain, un modèle Excel avec formules et codes couleur accélère la mise en place, surtout sur un nouveau projet. Ce tableau, ou matrice d’évaluation, doit ensuite être revu à chaque jalon clé.

Quelle est la différence entre une approche qualitative et quantitative pour évaluer les risques ?

L’approche qualitative classe les risques par niveau de gravité : faible, moyen, élevé ou critique. Elle demande peu de données et reste adaptée pour démarrer une évaluation des risques ou structurer une première analyse des risques.

À l’inverse, l’approche quantitative s’appuie sur des fréquences observées et des coûts estimés pour objectiver l’ impact. Elle est à privilégier dès que la complexité monte, notamment lorsqu’il faut arbitrer des budgets ou défendre des priorités auprès de la direction. Entre les deux, une approche mixte offre souvent le bon équilibre : une matrice d’analyse pour repérer les zones sensibles, puis une matrice d’évaluation des risques plus chiffrée pour les risques les plus critiques.

À quelle fréquence faut-il mettre à jour sa matrice d’analyse des risques ?

La mise à jour intervient à chaque jalon clé. Une revue trimestrielle s’impose pour les risques situés en zone orange ou rouge de la matrice d’évaluation des risques. Ce que l’agilité change concrètement : le suivi reste aligné sur la réalité opérationnelle au lieu de figer un diagnostic devenu obsolète.

Une révision complète est généralement menée tous les douze à dix-huit mois pour intégrer les évolutions réglementaires, technologiques et organisationnelles : nouveaux référentiels ISO, exigences FINMA ou LPD, nouveaux vecteurs d’attaque, changement de prestataire, de périmètre ou d’équipe.
