Sommaire
Les 4 niveaux de l’agilité sécurisée, tels que les structure le Scaled Agile Framework, équipe, programme, grande solution et portefeuille, sont présentés ici avec les configurations d’implémentation adaptées à votre entreprise et les conditions concrètes d’une montée en maturité.
SAFe, le framework de l’agilité à l’échelle
Le Scaled Agile Framework, ou SAFe, est un framework agile à l’échelle pensé pour coordonner le travail bien au-delà des équipes individuelles. Il articule des principes lean, des pratiques Scrum, Kanban et DevOps afin de livrer de la valeur de manière synchronisée dans une organisation complexe. La transformation se joue sur la capacité à relier exécution, priorisation et décision dans un même cadre.

Pourquoi adopter le scaled agile en entreprise ?
Dès qu’une entreprise dépasse une vingtaine d’équipes ou pilote une solution multi-domaines, Scrum seul montre ses limites. Le Scaled Agile Framework apporte alors une structure progressive : les 4 niveaux de l’agilité sécurisée permettent d’aligner les équipes individuelles, le train de programme, la grande solution et le portefeuille sans casser les acquis existants. En pratique sur le terrain, cet enchaînement préserve l’autonomie locale tout en renforçant la cohérence d’ensemble.
Cette montée en agilité à l’échelle ne se décrète pas. Elle suppose au moins une base agile opérationnelle et prend tout son sens lorsque plusieurs dizaines de personnes doivent collaborer sur un même flux de valeur. Dès lors, déployer l’agilité avec un framework devient un outil de gouvernance agile, et non une couche de complexité supplémentaire.
Les 10 principes fondamentaux qui structurent SAFe
Le scaled agile repose sur 10 principes qui orientent les arbitrages à tous les niveaux. On y retrouve notamment la vision économique, la pensée systémique, la gestion de la variabilité, la construction incrémentale et la décentralisation des décisions. Ce que l’agilité change concrètement, c’est la manière de faire vivre ces principes dans les rôles, les rituels et les mécanismes de coordination.
Certains sont particulièrement structurants pour déployer l’agilité à grande échelle :
- Vision économique : chaque décision est évaluée selon la valeur produite et le coût du délai, pas seulement selon la charge estimée.
- Pensée systémique : l’entreprise est considérée comme un ensemble interdépendant; optimiser une équipe isolée fragilise souvent le résultat global.
- Construction incrémentale : une solution complexe avance par incréments testables, afin de réduire le risque et d’accélérer l’apprentissage.
- Décentralisation des décisions : les choix fréquents et réversibles sont pris au plus près du terrain pour fluidifier l’exécution.
Scrum et SAFe : complémentarité ou rupture ?
SAFe n’efface pas Scrum. Il l’étend quand la coordination devient trop complexe pour des équipes seules : là où Scrum structure une équipe de 5 à 9 personnes sur un sprint, SAFe permet d’orchestrer plusieurs équipes au sein d’un train et d’un dispositif scaled plus large. À privilégier dès que la complexité monte, cette approche conserve les pratiques locales tout en ajoutant un cadre de synchronisation entre dépendances, priorités et livraisons.
Une telle évolution demande toutefois un apprentissage réel. Le vrai levier de performance ici ne tient pas seulement aux cérémonies ou aux outils, mais à l’appropriation des principes, du cadre et des modes de décision associés. Pour approfondir cette transition, ce mémoire académique sur l’agilité sécurisée offre un éclairage complémentaire : agilité sécurisée.
Dans cette logique, les 4 niveaux de l’agilité sécurisée, équipe, programme, grande solution et portefeuille, constituent la colonne vertébrale du Scaled Agile Framework. Ils servent à organiser un flux de valeur, à structurer la gouvernance agile et à faire évoluer une entreprise vers un modèle agile à l’échelle plus lisible.
Les 4 valeurs fondamentales du safe agile
Le cadre Scaled Agile Framework, ou SAFe, repose sur quatre valeurs fondamentales : l’alignement, la qualité intégrée, la transparence et l’exécution du programme. Dans une entreprise qui applique le scaled agile à grande échelle, ce socle permet de synchroniser les équipes autour d’un Agile Release Train, de rendre les arbitrages visibles et d’assurer une livraison régulière de valeur.
Alignement et transparence dans les 4 niveaux de l’agilité sécurisée
Dans les 4 niveaux de l’agilité sécurisée, l’alignement relie la stratégie aux réalités d’exécution. Il s’appuie sur un cadre commun, le train de livraison et le PI Planning pour faire circuler l’information dans les deux sens : des priorités vers les équipes, puis du terrain vers la direction. En pratique sur le terrain, ce lien évite que l’échelle de l’ entreprise ne produise des décisions déconnectées de l’opérationnel.
La transparence prolonge cet alignement. Elle rend visibles l’avancement, les dépendances et les écarts grâce à des supports partagés et à une planification agile en petits lots, plus facile à ajuster quand le contexte évolue.
- PI Planning : événement trimestriel de deux jours réunissant les équipes pour fixer des objectifs communs et cartographier les dépendances entre trains.
- Management visuel : tableaux de bord partagés donnant une lecture claire de l’avancement à tous les niveaux de l’organisation.
- Information bidirectionnelle : les objectifs stratégiques descendent vers les équipes, tandis que les retours terrain remontent pour affiner les arbitrages.
- Planification en petits lots : un découpage plus fin réduit l’incertitude et facilite la détection rapide des écarts.
Qualité intégrée et logique lean dans la méthode agile safe
Les valeurs safe placent la qualité intégrée au centre de la méthode agile safe. L’approche est clairement lean : la qualité du flux, de l’architecture, du code et du système doit progresser ensemble, car une faiblesse locale finit toujours par ralentir l’ensemble. La transformation se joue sur cette continuité entre conception, développement, intégration et validation.
- Qualité du flux : limitation du travail en cours et réduction de la taille des lots pour fluidifier le débit.
- Qualité d’architecture : conception évolutive et gestion active de la dette technique pour préserver la durée de vie du système.
- Qualité du code : tests unitaires, revues de code et pratiques comme le TDD pour fiabiliser la production à la source.
- Qualité du système : tests d’intégration et System Demo pour valider la cohérence d’ensemble à la fin de chaque Program Increment.
En complément, la qualité de livraison repose sur un pipeline CI/CD, un déploiement automatisé et une définition claire du « terminé ». Le vrai levier de performance ici : détecter les défauts tôt, car le coût de correction reste maîtrisable, à condition que la détection intervienne avant l’intégration.
Exécution du programme, cadence et agile release train
L’exécution du programme donne sa portée concrète au safe. Dans ce framework scaled, l’objectif est de faire livrer plusieurs équipes à cadence synchronisée au sein d’un agile release train, et non de superposer des sprints indépendants. C’est à privilégier dès que la complexité monte et que la coordination entre produits, métiers et technique devient structurelle.
À l’inverse, une juxtaposition de pratiques scrum ne suffit pas dès que les dépendances se multiplient. Ce que l’agilité change concrètement, ici, tient à la cadence commune et à la synchronisation transverse : chaque train garde son rythme, tout en restant aligné avec les autres grâce à des rituels partagés et à une gouvernance lisible.
Dès lors, la méthode safe structure la planification agile sur plusieurs horizons : l’itération de deux semaines, le Program Increment de 8 à 12 semaines et la feuille de route stratégique.

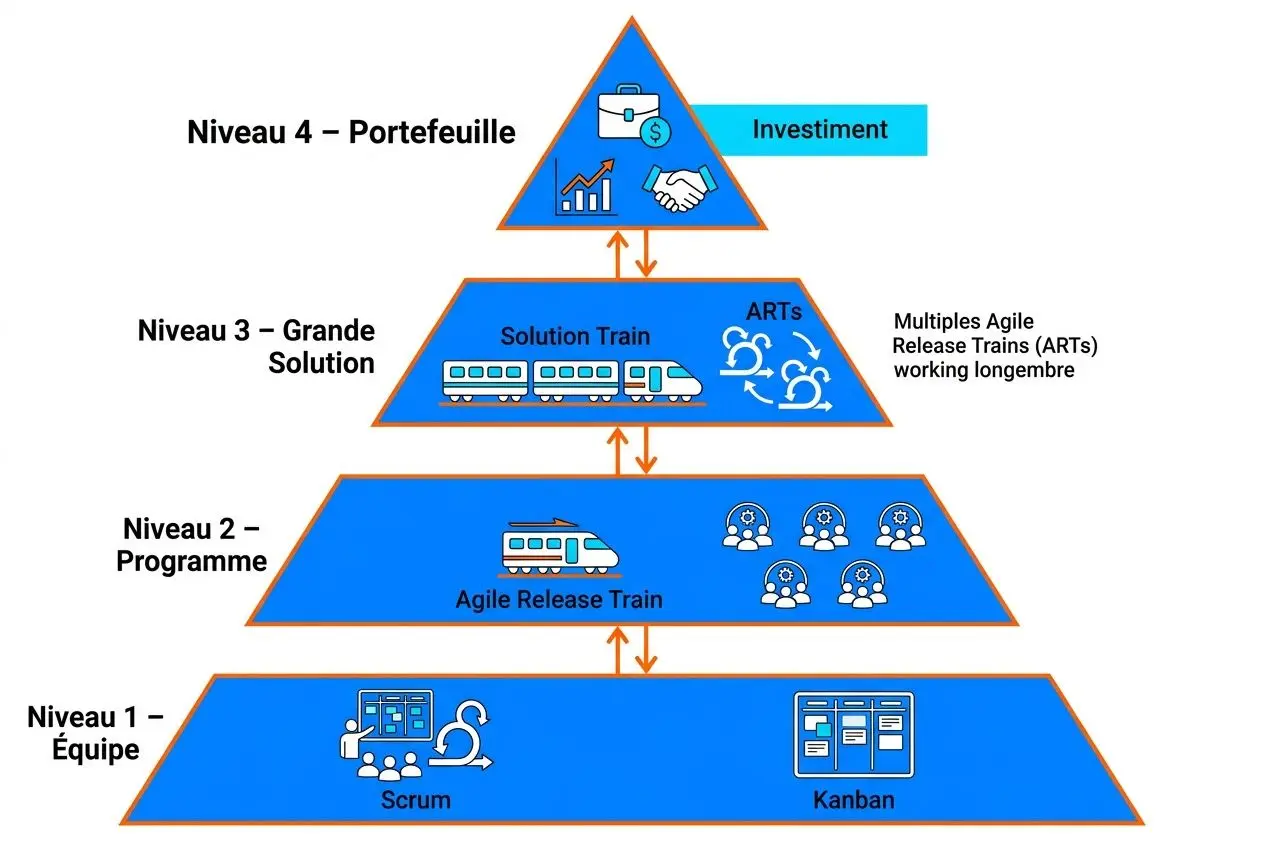

Les 4 niveaux de l’agilité sécurisée en détail
Le Scaled Agile Framework, souvent abrégé en SAFe, structure le passage à l’échelle en quatre paliers. Chacun répond à un degré de complexité précis et prolonge le précédent, sans saut artificiel. Pour aller plus loin, les ressources liées aux niveaux d’agilité sécurisée détaillent chaque étape de montée en maturité.

Le niveau équipe et le niveau programme : la base scaled
Dans les 4 niveaux de l’agilité sécurisée, le premier socle repose sur les équipes individuelles. Elles travaillent dans un cadre scrum ou kanban et livrent à cadence courte. En pratique sur le terrain, ce niveau doit être stable avant toute extension scaled : sans cadence fiable ni qualité de livraison, la montée en charge fragilise tout le framework.
- Niveau 1, Équipe : équipes de 5 à 11 personnes opérant en Scrum ou Kanban, avec livraison d’incréments testables à chaque sprint de deux semaines.
- Niveau 2, Programme : plusieurs équipes coordonnées dans un agile release train de 50 à 130 personnes, sur des cycles de 8 à 12 semaines.
- Structure Team-of-Teams : mécanisme de coordination interéquipes au sein du train, avec synchronisation des cadences et gestion des dépendances.
- Release Train Engineer : rôle central du niveau programme, chargé de fluidifier l’exécution de l’ART sans autorité hiérarchique directe.
Le Program Increment regroupe plusieurs itérations de deux semaines et se termine par une phase d’innovation et de planification. À ce stade, le Program Increment relie vision, exécution et apprentissage dans un même rythme de travail.
Le niveau grande solution et le niveau portefeuille : la gouvernance
Le troisième palier, large solution safe, intervient lorsqu’un seul ART ne suffit plus à livrer une solution complexe. Plusieurs trains sont alors coordonnés dans un Solution Train, avec une structure de type Team-of-Teams-of-Teams. À privilégier dès que la complexité monte : dépendances techniques, multi-domaines, synchronisation de plusieurs capacités critiques.
Le quatrième niveau concerne le portefeuille et la gouvernance agile à l’échelle de l’ entreprise. Il articule stratégie, financement et exécution autour de plusieurs flux de valeur, avec une gestion lean des investissements et des arbitrages. Le vrai levier de performance ici tient dans la cohérence entre priorités métiers, capacités de livraison et pilotage des trains.
À ce niveau, portfolio safe et full safe représentent deux configurations possibles du modèle scaled agile. Entre portfolio SAFe et full SAFe, le choix dépend surtout du nombre de trains, de la diversité des produits et du besoin de pilotage transverse.
Tableau comparatif des 4 niveaux SAFe
La progression reste séquentielle. Une organisation qui vise trop tôt les niveaux 3 ou 4 sans consolider son socle d’exécution crée des frictions durables, y compris dans la gouvernance. Même logique qu’en architecture d’entreprise : la solidité du modèle dépend d’abord de ses fondations.
| Niveau | Nom | Structure | Périmètre typique | Unité centrale |
| 1 | Équipe | Équipe Scrum / Kanban | 5 à 11 personnes | Sprint (2 semaines) |
| 2 | Programme | Team-of-Teams (ART) | 50 à 130 personnes | Program Increment (8-12 sem.) |
| 3 | Grande Solution | Team-of-Teams-of-Teams | 150 à 300+ personnes | Solution Train (multi-ARTs) |
| 4 | Portefeuille | Gestion Lean du portefeuille | 300+ personnes | Flux de valeur stratégique |

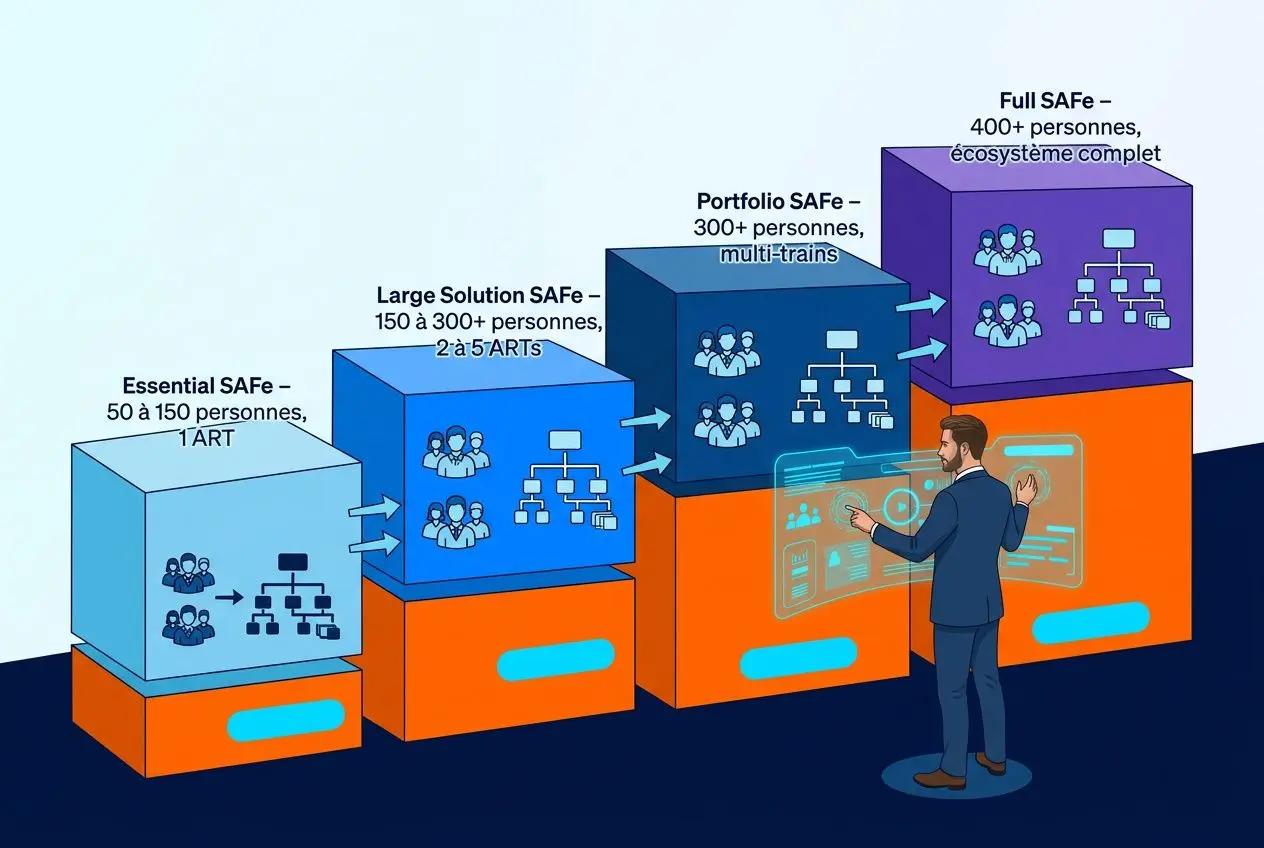

Les 4 configurations d’implémentation du SAFe agile
Le Scaled Agile Framework, ou SAFe, propose un cadre progressif pour déployer l’agilité dans une entreprise selon sa taille, ses enjeux et sa maturité. La transformation se joue sur un principe simple : partir d’une base solide, puis étendre le dispositif sans casser les équilibres déjà acquis. Les niveaux SAFe s’organisent en quatre paliers : Essential, Large Solution SAFe, Portfolio SAFe et Full SAFe.
Chaque configuration SAFe correspond à un niveau de coordination et de gouvernance différent. Le choix dépend moins d’un effet de taille isolé que du nombre de trains à synchroniser, des dépendances entre équipes et du besoin d’aligner l’exécution avec la stratégie.

Essential et Large Solution SAFe : premiers niveaux
Les deux premiers niveaux SAFe couvrent la majorité des démarches d’agile à l’échelle. Essential constitue la base du framework : un seul Agile Release Train, les rôles essentiels et une mécanique claire pour lancer une première solution d’agilité à l’échelle. En pratique sur le terrain, c’est le point d’entrée le plus lisible pour installer la méthode SAFe sans alourdir la gouvernance.
- Essential SAFe : 50 à 150 personnes, 1 ART, un produit ou programme unique; une base utile pour stabiliser le fonctionnement avant extension.
- Large Solution SAFe : 150 à 300+ personnes, 2 à 5 ART coordonnés au sein d’un Solution Train pour des environnements complexes et multi-domaines.
- Prérequis Essential : les équipes doivent déjà fonctionner de façon fluide avant de monter d’un cran, faute de quoi le dispositif devient fragile.
- Rôle du Solution Train Engineer : il orchestre plusieurs ART, sans autorité hiérarchique directe, afin de maintenir la cohérence du système.
Dès lors, Large Solution SAFe est à privilégier dès que la complexité monte : dépendances fortes, plusieurs domaines métiers ou besoin de coordonner plusieurs trains autour d’une même livraison. Le passage d’un niveau à l’autre ne se décrète pas. Il repose sur des signaux concrets : vélocité stabilisée, PI Planning maîtrisé et dette technique tenue sous contrôle.
Portfolio et Full SAFe : gouvernance avancée
Portfolio SAFe ajoute la dimension stratégique du scaled agile. Ici, l’entreprise ne cherche plus seulement à coordonner des équipes, mais à piloter un portefeuille d’investissements selon des flux de valeur lean. Ce que l’agilité change concrètement, c’est l’alignement entre stratégie, financement et exécution.
Cette couche suppose une maturité réelle de gouvernance : arbitrages revus plus fréquemment, priorisation portée par la valeur et financement pensé par flux plutôt que par projets isolés. La transformation se joue alors sur la capacité à relier les décisions d’investissement aux résultats opérationnels observés dans les trains.
Full SAFe, ou full SAFe, représente l’assemblage complet des quatre couches du modèle Scaled Agile. Le vrai levier de performance ici tient à la continuité entre stratégie, exécution et coordination de plusieurs trains et grandes solutions. Pour les structures dépassant 400 personnes, ce cadre devient un système de management de l’entreprise, pas uniquement une mécanique de livraison.
PI Planning et rituels clés de synchronisation
Quelle que soit la configuration SAFe retenue, la synchronisation reste centrale. Le PI Planning est le rituel majeur de planification agile : pendant deux jours, les équipes alignent objectifs, dépendances et engagements pour le trimestre. Une fois ce socle établi, la cadence du train devient plus lisible et plus prévisible.
- PI Planning, jour 1 : partage de la vision stratégique et des priorités, puis première séquence de planification par les équipes.
- PI Planning, jour 2 : consolidation des plans, visualisation des dépendances interéquipes et traitement des risques avant lancement du cycle.
- Inspect & Adapt : revue de fin de Program Increment avec équipes, direction et parties prenantes pour analyser les résultats et alimenter l’amélioration continue.
En complément, les échanges réguliers pendant le PI évitent d’attendre la session suivante pour corriger une trajectoire. Le Release Train Engineer soutient cette circulation de l’information et aide à lever les obstacles qui ralentissent l’Agile Release Train. Une fois la sécurité posée sur les rôles, les responsabilités et la cadence, la coordination gagne en stabilité dans la durée.
Réussir la mise en œuvre des principes SAFe en entreprise
Adopter SAFe en entreprise ne consiste pas seulement à installer un framework, des rôles et des rituels. La transformation se joue sur un changement plus profond : culture managériale, comportements collectifs et manière de piloter la valeur. L’agile à l’échelle reste un moyen au service d’une ambition business, jamais une finalité isolée.
Dès lors, la réussite dépend autant de la qualité du cadre que de la façon d’embarquer les équipes.
Conditions de succès d’une transformation scaled agile
Pour progresser à travers les 4 niveaux de l’agilité sécurisée, quatre conditions structurent le socle à poser avant tout déploiement à grande échelle. En pratique sur le terrain, les échecs apparaissent souvent lorsqu’une organisation veut accélérer sans avoir stabilisé ses fondamentaux.
- Maturité agile de base : disposer d’équipes Scrum ou Kanban réellement autonomes et opérationnelles avant de viser l’échelle de l’entreprise.
- Flux de valeur clarifiés : cartographier les chaînes de valeur et organiser les trains autour de chaque flux de valeur, plutôt que de reproduire un organigramme existant.
- Leadership lean engagé : l’impulsion doit venir des dirigeants, car les principes lean et agiles transforment d’abord le système de décision et d’arbitrage.
- Sécurité psychologique : prévoir une conduite du changement orientée vers l’humain afin que les équipes puissent signaler les blocages, les risques et les écarts sans crainte.
En complément, la transformation agile gagne à être pilotée de façon itérative : backlog de transformation, priorisation visible et indicateurs partagés. Ce que l’agilité change concrètement, c’est la cohérence entre le discours et l’exécution : le changement est mené avec les mêmes principes que ceux attendus sur le terrain.
Une fois ce socle établi, l’alignement autour d’un objectif business lisible devient plus simple. Le vrai levier de performance ici tient à la progression par paliers : adoption initiale des pratiques agiles, intégration du risque, automatisation des tests, puis gouvernance plus mature avec sécurité intégrée dans les sprints.
Sécuriser l’agilité à chaque niveau de maturité
À l’échelle de l’entreprise, sécuriser l’agile à l’échelle demande d’avancer niveau par niveau, sans brûler les étapes. Une fois la sécurité posée, le choix du cadre devient plus pertinent : SAFe, mais aussi LeSS, Nexus ou Scrum@Scale selon la complexité, le niveau d’autonomie et les objectifs de coordination. C’est à privilégier dès que la complexité monte et que plusieurs équipes doivent converger dans un même système de valeur.
À l’inverse, chercher un framework pour son prestige conduit rarement à une mise en œuvre utile.
Foire aux questions
Quels sont les 4 niveaux de SAFe et à quoi correspondent-ils ?
Le framework SAFe organise l’agilité à l’échelle en quatre niveaux, structurés depuis la version 5.0. D’abord, le niveau équipe : des équipes Scrum ou Kanban livrent des incréments, généralement sur des sprints de deux semaines. Ensuite, le niveau programme s’appuie sur un Agile Release Train de 50 à 130 personnes, coordonné sur des cycles de 8 à 12 semaines.
En complément, le niveau Large Solution de SAFe réunit plusieurs ART au sein d’un train de solution pour piloter des sujets multi-domaines. Enfin, le niveau portefeuille porte la gouvernance et l’arbitrage des investissements Lean à l’échelle de l’entreprise : la transformation se joue sur l’alignement entre exécution, priorités métier et capacité de livraison.
Quels sont les niveaux d’agilité et comment progresser entre eux ?
Dans SAFe, les niveaux d’implémentation correspondent à quatre configurations : Essential, Large Solution SAFe, Portfolio SAFe et Full SAFe. Essential couvre en général 50 à 150 personnes avec 1 train; Large Solution SAFe s’étend à 150 à 300 personnes ou plus avec 2 à 5 ART; Portfolio SAFe vise 300 personnes ou plus dans une logique multi-trains; Full SAFe rassemble l’écosystème complet au-delà de 400 personnes.
La progression ne se décrète pas. Elle dépend du niveau de maîtrise des pratiques agiles, de la complexité de la solution et du nombre de trains à synchroniser. En pratique sur le terrain, mieux vaut stabiliser chaque palier avant d’élargir le cadre.
Quelle est la différence entre SAFe et Scrum pour les grandes organisations ?
Scrum cadre le travail d’une équipe de 5 à 11 personnes, le plus souvent en sprints de deux semaines. À l’inverse, SAFe coordonne des dizaines d’équipes sur des Program Increments, avec des mécanismes communs de synchronisation.
Dès lors, SAFe ne remplace pas Scrum : il l’intègre. Le framework ajoute un Agile Release Train, le PI Planning et Inspect & Adapt pour aligner plusieurs équipes autour d’une même feuille de route.
